Wykopy pod fundamenty bloku 910 MW rozpoczęte

AWAP
03/03/2015 11:28

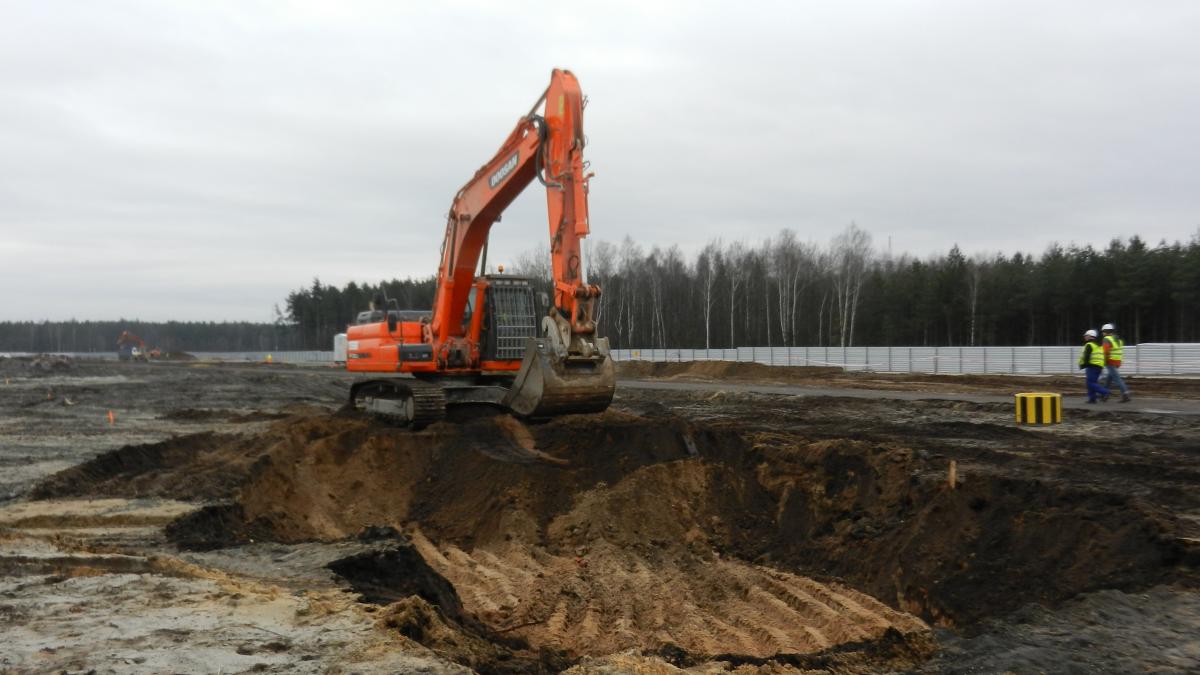

Na terenie budowy bloku 910 MW w Elektrowni Jaworzno III rozpoczęły się prace ziemne związane z wykopami pod fundamenty budynku głównego kotłowni i maszynowni oraz pod fundamenty chłodni kominowej.

Wysokość chłodni kominowej jaworznickiego bloku sięgnie aż 180 metrów, dlatego średnica wykopu pod jej fundamenty to ponad 150 m. W najgłębszym miejscu, gdzie zlokalizowany będzie kanał wody ciepłej, wykop osiągnie głębokość 9 metrów. Pierwszy etap prac przy fundamentach obydwu budowli potrwa przez miesiąc. Z wykopów wywiezionych zostanie około 76 tys. m3 ziemi.

Inwestycja obejmuje budowę bloku energetycznego w oparciu o kocioł pyłowy, opalany węglem kamiennym z niskoemisyjną komorą spalania, przepływowy, na nadkrytyczne parametry pary oraz kondensacyjną turbinę parową sprzęgniętą z generatorem wytwarzającym energię elektryczną. Blok będzie podłączony do nowej rozdzielni 400 kV wyprowadzającej energię elektryczną do Krajowego Systemu Elektroenergetycznego. Umowa z Polskimi Sieciami Elektroenergetycznymi na wyprowadzenie mocy i przyłączenie bloku do rozdzielni 400 kV stacji Byczyna została już zawarta. 17 kwietnia 2014 r. podpisany został kontrakt z głównym wykonawcą bloku konsorcjum Rafako – Mostostal. 14 listopada plac budowy został przekazany głównemu wykonawcy.



Podstawowe parametry bloku:

paliwo podstawowe: węgiel kamienny

moc bloku brutto: 910 MWe

Sprawność bloku netto: 45,9 %

temperatura pary świeżej: 600 °C

temperatura pary wtórnej: 610 °C

ciśnienie pary świeżej: 27,5 MPa

wyprowadzenie mocy na napięcie: 400 kV



Efekt ekologiczny:

(porównanie emisji na MWh starych bloków 120MW i bloku 910MW):

Stare 120MW                       nowy blok 910 MW             redukcja na MWh

Pył                 0,22 kg                                 0,02 kg                                - 91%

SO2              6,40 kg                                 0,4 kg                                  - 95%

NOx               2,23 kg                                 0,4 kg                                  - 82%

CO2               950 kg                                  692 kg                                   - 28%



Kalendarium:

2011 r. – uzyskanie decyzji o pozwoleniu na budowę

2012 r. – podpisanie umowy przyłączeniowej z PSE

2013 r. – wybór Generalnego Wykonawcy

2014 r.– podpisanie umowy z Głównym Wykonawcą



Kamienie milowe projektu:

IV kwartał 2014 r. - przekazanie terenu budowy Wykonawcy

III kwartał 2018 r. – pierwsze rozpalenie kotła

IV kwartał 2018 r. – synchronizacja bloku z krajową siecią elektroenergetyczną

I kwartał 2019 r. – rozpoczęcie ruchu próbnego

I kwartał 2019 r. – przekazanie bloku do eksploatacji

II kwartał 2019 r. – rozpoczęcie eksploatacji komercyjnej

Aplikacja jaw.pl

Jeśli jeszcze tego nie zrobiłeś koniecznie zainstaluj naszą aplikację, która dostępna jest na telefony z systemem Android i iOS.


Aplikacja na Androida Aplikacja na IOS

Obserwuj nas na Obserwuje nas na Google NewsGoogle News

Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!

Reklama

Komentarze opinie

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.


Reklama

Wideo jaw.pl




Reklama
Wróć do
